Rénovation énergétique bâtiment : pourquoi l’enveloppe passe avant les équipements

Éléonore Caradec 9 min de lecture
Rénovation énergétique bâtiment : audit et isolation de l’enveloppe avant équipements

Une rénovation énergétique de bâtiment ne se limite pas à remplacer une chaudière ou à poser quelques panneaux isolants. Pour obtenir un résultat durable, il faut traiter le bâtiment comme un système : murs, toiture, planchers, fenêtres, ventilation, chauffage et usages interagissent en permanence. La bonne stratégie consiste donc à repérer les pertes, hiérarchiser les travaux et éviter les interventions qui se contredisent.

Partir du diagnostic plutôt que d’une solution toute faite

Le premier réflexe devrait toujours être l’analyse de l’existant. Deux bâtiments de même surface peuvent avoir des besoins très différents selon leur époque de construction, leur orientation, leur niveau d’humidité, la qualité des menuiseries ou l’état des installations techniques. Sans diagnostic, on risque de financer un équipement performant dans un bâtiment qui continue à perdre de la chaleur par la toiture ou les façades.

Quiz : Rénovation Énergétique

Comprendre les déperditions réelles

Les pertes d’énergie proviennent généralement de plusieurs zones : toiture, murs, planchers bas, vitrages, ponts thermiques et renouvellement d’air non maîtrisé. Un audit énergétique ou une étude thermique permet de distinguer ce qui relève d’un défaut d’isolation, d’une ventilation insuffisante, d’un chauffage mal réglé ou d’un usage inadapté. Cette étape est particulièrement importante dans les immeubles collectifs et les bâtiments tertiaires, où les consommations peuvent varier fortement d’un espace à l’autre.

Il faut aussi regarder au-delà de la facture annuelle. Une facture indique une dépense, pas toujours la cause. Un bâtiment peut consommer beaucoup parce qu’il est mal isolé, mais aussi parce que les consignes de température sont trop élevées, que les réseaux de chauffage sont mal équilibrés ou que certains locaux sont chauffés alors qu’ils sont peu occupés. Le diagnostic transforme une impression en plan d’action.

Identifier les contraintes avant de chiffrer

La rénovation énergétique d’un bâtiment doit tenir compte des contraintes techniques, architecturales et d’usage. Une façade patrimoniale ne se traite pas comme une façade courante. Une copropriété occupée demande un phasage plus fin qu’un bâtiment vacant. Un local professionnel ne peut pas toujours interrompre son activité pendant plusieurs semaines. Ces éléments influencent le choix entre isolation par l’intérieur ou par l’extérieur, remplacement progressif des équipements, travaux en site occupé ou intervention groupée.

L’enveloppe du bâtiment, le vrai levier de performance

Avant de dimensionner un nouveau système de chauffage, il faut réduire les besoins. L’enveloppe est la partie du bâtiment qui sépare l’intérieur de l’extérieur : toiture, façades, planchers bas, fenêtres et portes. Lorsqu’elle est défaillante, elle oblige les équipements à compenser en permanence. Une pompe à chaleur ou une chaudière récente donnera de meilleurs résultats dans un bâtiment dont les pertes ont été maîtrisées.

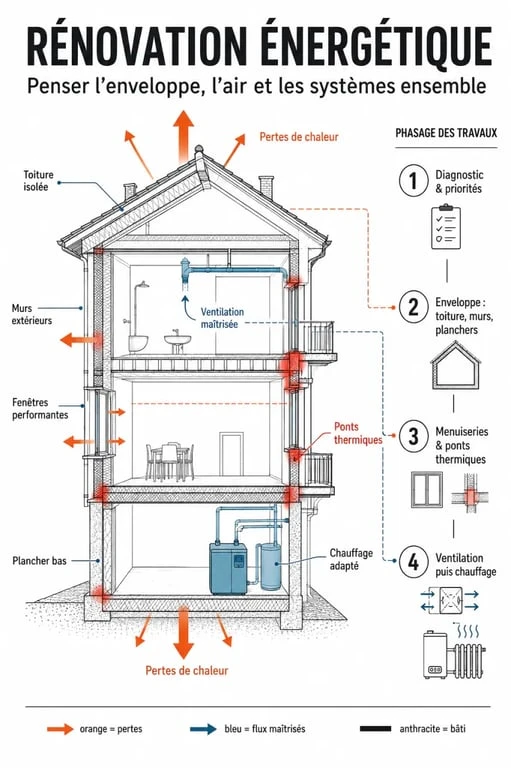

Rénovation énergétique bâtiment : schéma éditorial des pertes de chaleur et des systèmes du bâtiment
Rénovation énergétique bâtiment : schéma éditorial des pertes de chaleur et des systèmes du bâtiment

Toiture, murs et planchers : traiter les surfaces froides

La toiture fait partie des zones prioritaires, car l’air chaud monte et les combles mal isolés créent une sensation d’inconfort rapide. Les murs représentent aussi un enjeu majeur, surtout dans les bâtiments anciens aux parois froides. L’isolation des planchers bas, souvent négligée, améliore le confort des rez-de-chaussée et limite les sensations de sol froid.

Le choix du matériau isolant dépend de l’objectif recherché : performance thermique, confort d’été, résistance à l’humidité, épaisseur disponible, impact sur la surface habitable ou compatibilité avec les murs existants. Dans un bâti ancien, par exemple, il faut veiller à ne pas bloquer les échanges d’humidité au risque de créer des désordres. La performance énergétique ne doit jamais se faire au détriment de la santé du bâtiment.

Fenêtres et ponts thermiques : ne pas créer de maillon faible

Remplacer les fenêtres peut améliorer l’étanchéité à l’air et le confort acoustique, mais cette opération doit rester cohérente avec le reste de l’enveloppe. Des fenêtres très performantes posées dans des murs non isolés ne suffisent pas à transformer le comportement thermique du bâtiment. À l’inverse, une isolation soignée sans traitement des jonctions peut laisser persister des ponts thermiques aux angles, aux balcons, aux tableaux de fenêtres ou aux liaisons entre planchers et façades.

Le bâtiment fonctionne comme un ensemble lié. Si une partie est améliorée sans vérifier son interaction avec les autres, l’équilibre se déplace. Une isolation plus étanche modifie la circulation de l’air, une fenêtre neuve change les apports solaires, un chauffage redimensionné réagit différemment aux variations de température. Penser ces liens permet d’éviter l’erreur classique du chantier additionnel, avec des travaux performants sur le papier, mais mal coordonnés dans la réalité.

Ventilation et chauffage : adapter les équipements au nouveau besoin

Une fois les pertes réduites, les équipements doivent être repensés. Un système de chauffage dimensionné pour un bâtiment mal isolé peut devenir surpuissant après travaux. Cela entraîne des cycles courts, une usure prématurée et parfois un confort irrégulier. La rénovation énergétique bâtiment gagne en efficacité lorsque ventilation, production de chaleur, régulation et distribution sont étudiées ensemble.

Guide pratique pour rénover les bâtiments tertiaires durablement | Ce document partage l’expérience acquise sur douze opérations de réhabilitation de bâtiments tertiaires pour accompagner des rénovations énergétiques et environnementales.

La ventilation, indispensable après l’isolation

Améliorer l’étanchéité du bâtiment sans prévoir un renouvellement d’air maîtrisé est une erreur fréquente. L’air intérieur doit être évacué et remplacé pour limiter l’humidité, les odeurs et les polluants. Une ventilation insuffisante peut provoquer de la condensation, des moisissures et une dégradation du confort, même dans un bâtiment bien isolé.

Selon la configuration, on peut envisager une ventilation simple flux, hygroréglable ou double flux. Le choix dépend du niveau d’isolation, de l’usage des locaux, de la place disponible pour les réseaux et du budget. Dans tous les cas, l’entretien reste essentiel : bouches obstruées, filtres encrassés ou débits mal réglés réduisent rapidement les bénéfices attendus.

Chauffage, régulation et eau chaude

Le remplacement du chauffage doit venir après l’estimation des besoins réels post-travaux. Pompe à chaleur, chaudière performante, réseau de chaleur, chauffage bois ou solution hybride : aucun système n’est universel. Le bon choix dépend du climat, de l’isolation obtenue, du type d’émetteurs, de la température d’eau nécessaire et des contraintes d’exploitation.

La régulation mérite autant d’attention que le générateur. Programmation horaire, robinets thermostatiques, équilibrage des réseaux, sondes adaptées et suivi des consommations peuvent réduire les gaspillages sans intervention lourde. Dans les bâtiments tertiaires, la gestion par zones est particulièrement utile pour éviter de chauffer de la même manière un bureau occupé, une salle de réunion vide et une circulation.

Organiser les travaux dans le bon ordre

Le succès d’une rénovation énergétique dépend beaucoup du phasage. Certains travaux peuvent être réalisés séparément, mais d’autres doivent être coordonnés pour éviter les reprises coûteuses. Par exemple, isoler une façade avant de traiter les menuiseries peut compliquer les raccords. Changer un chauffage avant l’isolation peut conduire à installer une puissance excessive.

Étape Objectif Point de vigilance
Diagnostic énergétique Comprendre les pertes et les usages Ne pas se limiter aux factures
Travaux sur l’enveloppe Réduire les besoins de chauffage et de climatisation Traiter les ponts thermiques et l’humidité
Ventilation Assurer un air intérieur sain Adapter les débits à l’étanchéité nouvelle
Équipements Produire la chaleur ou le froid nécessaire Redimensionner après isolation
Réglages et suivi Maintenir la performance dans le temps Former les occupants et contrôler les consommations

Travaux par étapes ou rénovation globale ?

La rénovation globale offre souvent la meilleure cohérence, car elle permet de coordonner les lots techniques et de viser un niveau de performance clair. Elle peut toutefois demander un investissement initial important et une organisation plus lourde. Les travaux par étapes restent possibles, à condition de prévoir une trajectoire dès le départ. Chaque intervention doit préparer la suivante, et non la bloquer.

Un exemple simple : si l’isolation des murs est prévue plus tard, le remplacement des fenêtres doit anticiper la future épaisseur d’isolant pour éviter des tableaux mal positionnés. De même, si une pompe à chaleur est envisagée après isolation, il faut vérifier la compatibilité des radiateurs ou planchers chauffants avec des températures d’eau plus basses. La planification évite les dépenses en double.

Financement, choix des professionnels et suivi après chantier

Le budget d’une rénovation énergétique ne doit pas être évalué uniquement au prix des travaux. Il faut intégrer la durabilité, la maintenance, les économies attendues, le confort obtenu et la valeur d’usage du bâtiment. Des aides financières peuvent exister selon le type de bâtiment, le profil du propriétaire, la nature des travaux et le niveau de performance visé. Il est préférable de les vérifier avant de signer les devis, car certaines démarches doivent être engagées en amont.

Comparer les devis sur autre chose que le prix

Un devis sérieux précise les surfaces traitées, les matériaux, les épaisseurs, les performances, les finitions, les interfaces avec les autres corps d’état et les conditions de mise en œuvre. Deux offres peuvent sembler proches alors qu’elles ne couvrent pas le même périmètre. Une isolation sans traitement des points singuliers, une ventilation sans équilibrage ou un chauffage sans réglage final peuvent limiter fortement les résultats.

Le choix des professionnels doit aussi tenir compte de leur capacité à dialoguer entre métiers. Architecte, bureau d’études, thermicien, chauffagiste, façadier, menuisier et syndic éventuel doivent partager la même logique d’intervention. Plus le bâtiment est complexe, plus la coordination devient déterminante.

Mesurer la performance après les travaux

La réception du chantier ne marque pas la fin du projet. Les premiers mois servent à vérifier les réglages, observer le confort, ajuster les consignes et repérer d’éventuelles anomalies. Un suivi des consommations permet de distinguer ce qui relève de la performance réelle du bâtiment et ce qui dépend des usages. Les occupants doivent comprendre le fonctionnement de la ventilation, de la programmation et des équipements, sinon une partie du gain peut disparaître.

Une rénovation énergétique de bâtiment réussie est donc une combinaison de technique, de méthode et d’usage. En partant du diagnostic, en renforçant d’abord l’enveloppe, en adaptant les équipements et en assurant un suivi, le projet gagne en cohérence. Le bâtiment devient plus confortable, plus sobre et plus simple à piloter au quotidien.
