Monter un mur en parpaing demande moins de rapidité que de méthode. Qu’il s’agisse d’une clôture, d’un soubassement ou d’un mur porteur, la solidité de l’ouvrage dépend du sol, des fondations et de la précision de la première rangée. Préparez le chantier, choisissez les bons matériaux et contrôlez chaque étape avant de poursuivre.

Définir l’usage du mur avant d’acheter les parpaings

Un mur de clôture, un mur de garage et un mur porteur ne supportent pas les mêmes charges ni les mêmes contraintes. Avant de tracer quoi que ce soit, identifiez la fonction du mur, sa hauteur, sa longueur, les éventuelles ouvertures et la nature du terrain. Un mur de soutènement, un ouvrage en terrain argileux ou une construction située en zone sismique ne se traite pas comme une simple séparation de jardin. Une étude et l’intervention d’un professionnel sont alors vivement recommandées.

Estimer le nombre de parpaings

Saisissez les dimensions du mur et une marge de perte pour obtenir une estimation.

Valeur supérieure à 0.
Valeur supérieure à 0.
Ex. 5 % pour les découpes et pertes.
Surface du mur —
Nombre théorique —
Avec marge de perte —

À retenir : cette valeur est une estimation basée sur 10 parpaings par m². Elle ne remplace pas un calepinage précis ni le dimensionnement des fondations, du mortier et des armatures.

Choisir le bloc béton adapté

Type de parpaing Usage courant Point d’attention
Parpaing creux Mur courant, clôture, façade selon le projet Format courant de 20 x 20 x 50 cm, posé sur la face la plus longue
Parpaing plein Soubassement ou zones très sollicitées Plus lourd à manipuler
Parpaing à bancher Murs nécessitant un renfort structurel Reçoit des armatures et du béton de remplissage
Parpaing isolant Mur extérieur lorsque la performance thermique est un enjeu Ne dispense pas de concevoir l’isolation globale

Le bloc creux standard convient à de nombreux ouvrages non porteurs, sous réserve d’une fondation adaptée. Pour un mur porteur, les chaînages, les raidisseurs et les armatures en acier participent au comportement de l’ensemble. Les règles applicables, notamment le NF DTU 20.1, ainsi que les prescriptions du projet doivent guider le choix du bloc et des renforts.

Vérifier les règles locales et les limites de propriété

Pour un mur de clôture, consultez le plan local d’urbanisme avant de commander les matériaux. La hauteur autorisée, l’aspect extérieur, l’implantation en limite séparative ou la déclaration préalable peuvent varier d’une commune à l’autre. Faites également matérialiser clairement les limites du terrain. Un mur construit au mauvais endroit peut devenir un problème bien plus coûteux qu’un défaut de maçonnerie.

Calculer les quantités et réunir un matériel réellement utile

Avec un parpaing de 20 x 20 x 50 cm, comptez environ 10 parpaings par m². Multipliez la longueur du mur par sa hauteur, puis prévoyez une marge pour les coupes, les angles et les aléas du chantier. Ce calcul fournit une base d’achat, mais il ne remplace pas le calepinage, c’est-à-dire la répartition prévue des blocs sur chaque rang.

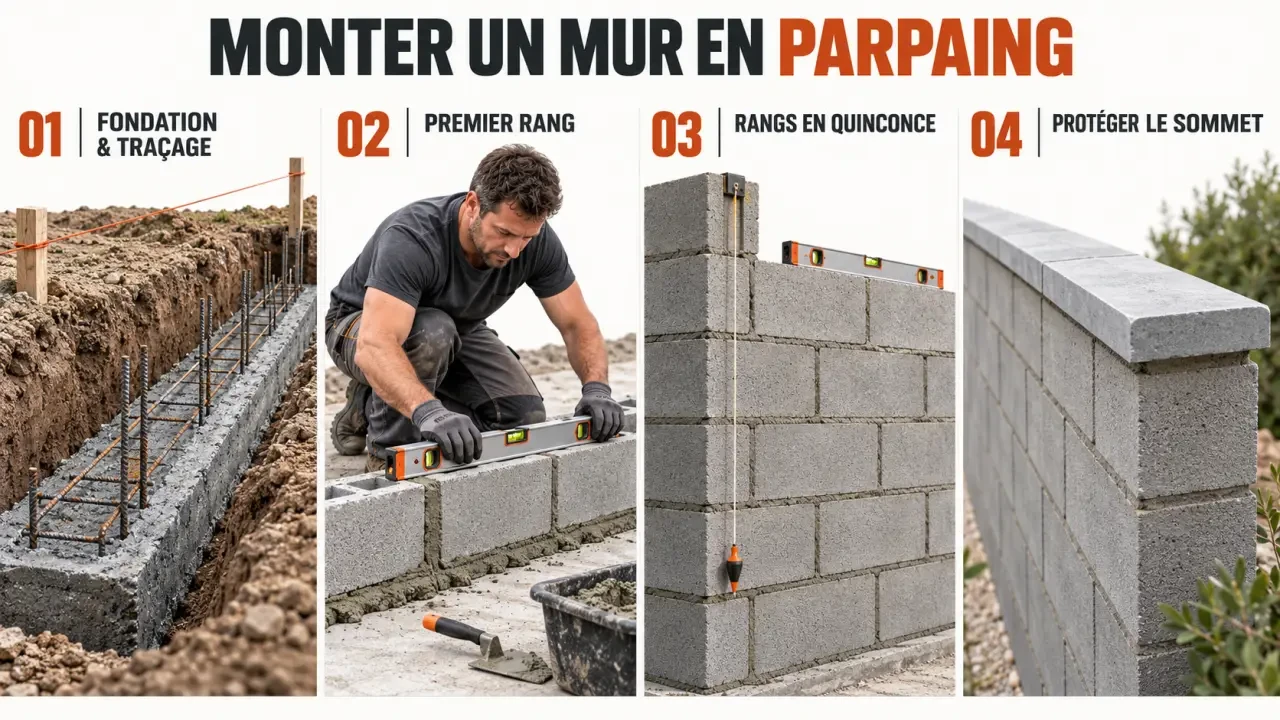

Étapes illustrées pour monter un mur en parpaing, de la fondation à la finition
Étapes illustrées pour monter un mur en parpaing, de la fondation à la finition

Mortier et béton : deux mélanges, deux fonctions

Le mortier sert à assembler les parpaings et à former les joints. Il se compose de sable, de ciment et d’eau, avec un dosage généralement exprimé par 1 volume de ciment pour 3 à 4 volumes de sable. Le béton, lui, intègre des graviers. Il est notamment destiné aux fondations et au remplissage de certains blocs à bancher. Confondre les deux donne un mélange inadapté, trop grossier pour les joints ou insuffisant pour une semelle.

  • Parpaings, ciment, sable, eau et, selon le projet, béton et armatures métalliques ;
  • Truelle, taloche, auge ou bétonnière, seau gradué et massette ;
  • Niveau à bulle, règle de maçon, fil à plomb ou niveau laser ;
  • Cordeaux, piquets, cordeau traceur et mètre ruban ;
  • Équipements de protection : gants, lunettes, chaussures de sécurité et protection auditive pour les coupes.

Ne sous-estimez pas la manutention. Les blocs, les sacs de liant et le béton sollicitent le dos et les poignets. Organisez une zone de stockage stable, proche du mur sans gêner la circulation. Répartissez les palettes pour limiter les allers-retours avec des charges lourdes et gardez un accès dégagé autour de la zone de travail.

Faire des fondations et un traçage sans approximation

Un mur droit ne compense jamais une fondation insuffisante. La semelle doit être dimensionnée selon le mur, le sol, le climat et les charges prévues. Pour un projet structurel, un terrain instable ou une grande hauteur, faites valider le dimensionnement par un maçon ou un professionnel compétent. Une fondation en béton armé est coulée dans un coffrage propre et stable, avec les aciers prévus au projet.

Attendre avant de poser les premiers blocs

Après le coulage, laissez les fondations prendre avant de monter le mur. Le délai couramment retenu est de 24 à 48 heures, à adapter aux conditions du chantier et aux recommandations du produit. Protégez le béton frais des intempéries fortes. Évitez de maçonner sous une pluie persistante, par gel ou sur une semelle gorgée d’eau : le mortier adhère mal et le réglage devient imprécis.

Installer des repères qui restent fiables

Plantez des piquets en retrait du futur mur pour ne pas les déplacer pendant la pose. Tendez un cordeau afin de matérialiser l’axe ou le parement à suivre, puis contrôlez les diagonales si l’ouvrage forme un angle ou un rectangle. Des chevrons de repérage peuvent être disposés avec environ 80 cm d’écartement pour matérialiser la ligne de travail. Mesurez plusieurs fois : corriger un tracé prend quelques minutes, reprendre un mur terminé peut prendre plusieurs jours.

La fondation assure la transition entre le sol, qui bouge avec l’humidité et le gel, et une maçonnerie qui doit rester stable. Il faut donc aussi anticiper le cheminement de l’eau. Un pied de mur exposé aux ruissellements, sans protection ni évacuation prévue, subit des cycles d’humidification qui fragilisent les finitions et favorisent les désordres. Le tracé doit intégrer les pentes du terrain, les seuils et la gestion des eaux dès le départ.

Monter le mur rang par rang avec trois contrôles constants

Préparez un mortier homogène, souple sans être liquide. Étalez un lit régulier sur la fondation, commencez par les angles et posez les premiers parpaings. Cette première rangée mérite du temps : elle doit être parfaitement réglée avant de poursuivre. Ajustez les blocs au maillet, retirez l’excédent de mortier et ne cherchez jamais à corriger un défaut important avec des joints excessivement épais.

Aplomb, horizontalité et alignement

À chaque bloc, vérifiez l’horizontalité au niveau, l’alignement au cordeau et l’aplomb avec un fil à plomb ou un niveau. Ces trois contrôles répondent à des problèmes différents. Un mur peut être droit en façade tout en penchant, ou rester vertical tout en ondulant. Contrôlez aussi à la règle sur plusieurs blocs, pas seulement à l’échelle d’un parpaing.

Respecter le quinconce et intégrer les renforts

Les rangs suivants se montent en quinconce : les joints verticaux ne doivent pas se superposer d’un rang à l’autre. Ce décalage répartit les charges et limite les lignes de faiblesse. Utilisez des demi-blocs ou réalisez des coupes nettes quand le calepinage l’exige. Selon la conception du mur, incorporez les armatures aux angles, dans les chaînages horizontaux et aux emplacements prévus. Un mur porteur ou long ne doit pas être improvisé sans ces dispositions structurelles.

Prévoir les finitions et reconnaître les situations à confier à un maçon

Une fois le montage terminé, protégez le haut du mur contre les infiltrations avec une couvertine, un chaperon ou la finition adaptée au projet. Les joints doivent être propres et réguliers avant la prise complète du mortier. Si le mur reste apparent, une finition soignée dès la pose évite des reprises pénibles. S’il reçoit un enduit, préparez le support selon le système choisi et respectez les temps de séchage.

Monter soi-même un petit mur de clôture bas, rectiligne et installé sur un terrain simple peut être envisageable pour un bricoleur méticuleux. En revanche, faites appel à un maçon pour un mur porteur, un soutènement, une ouverture avec linteau, une construction proche d’un voisin, un sol douteux ou un ouvrage nécessitant des calculs d’armatures. Comparez le coût d’une intervention professionnelle avec le risque de fissures, de reprise des fondations ou de non-conformité.

  1. Ne commencez pas si la météo compromet la prise du mortier.
  2. Ne montez pas plusieurs rangs sans contrôler de nouveau la première assise et les angles.
  3. Ne remplacez pas les armatures prévues par un simple surplus de mortier.
  4. Ne fermez pas le chantier sans vérifier l’écoulement de l’eau au pied et sur le dessus du mur.
